【发改扶贫路系列报道之十七】宣威市易地扶贫搬迁工作推进快速姿态新
来源:市发改委发布日期:2017年11月20日

【发改扶贫路系列报道之十

宣威市易地扶贫搬迁工作推进快速姿态新

      ——曲靖市发改委易地扶贫搬迁工作组第二周记



笔者的话:

1114日起,曲靖市发改委在宣威督导易地扶贫搬迁工作的第二周开始了。这一周,曲靖市委、市政府下发了《中共曲靖市委办公室、曲靖市政府办公室关于进一步推进全市易地扶贫搬迁工作的紧急通知》,要求全市要进一步提高认识明确目标任务,强化责任清单管理,落实保障措施,紧扣年度目标任务,着力抓好2016年整改保留项目的扫尾工作、 2016年补齐工作,开展2018年易地扶贫搬迁工作。这意味着,工作任务更重了!

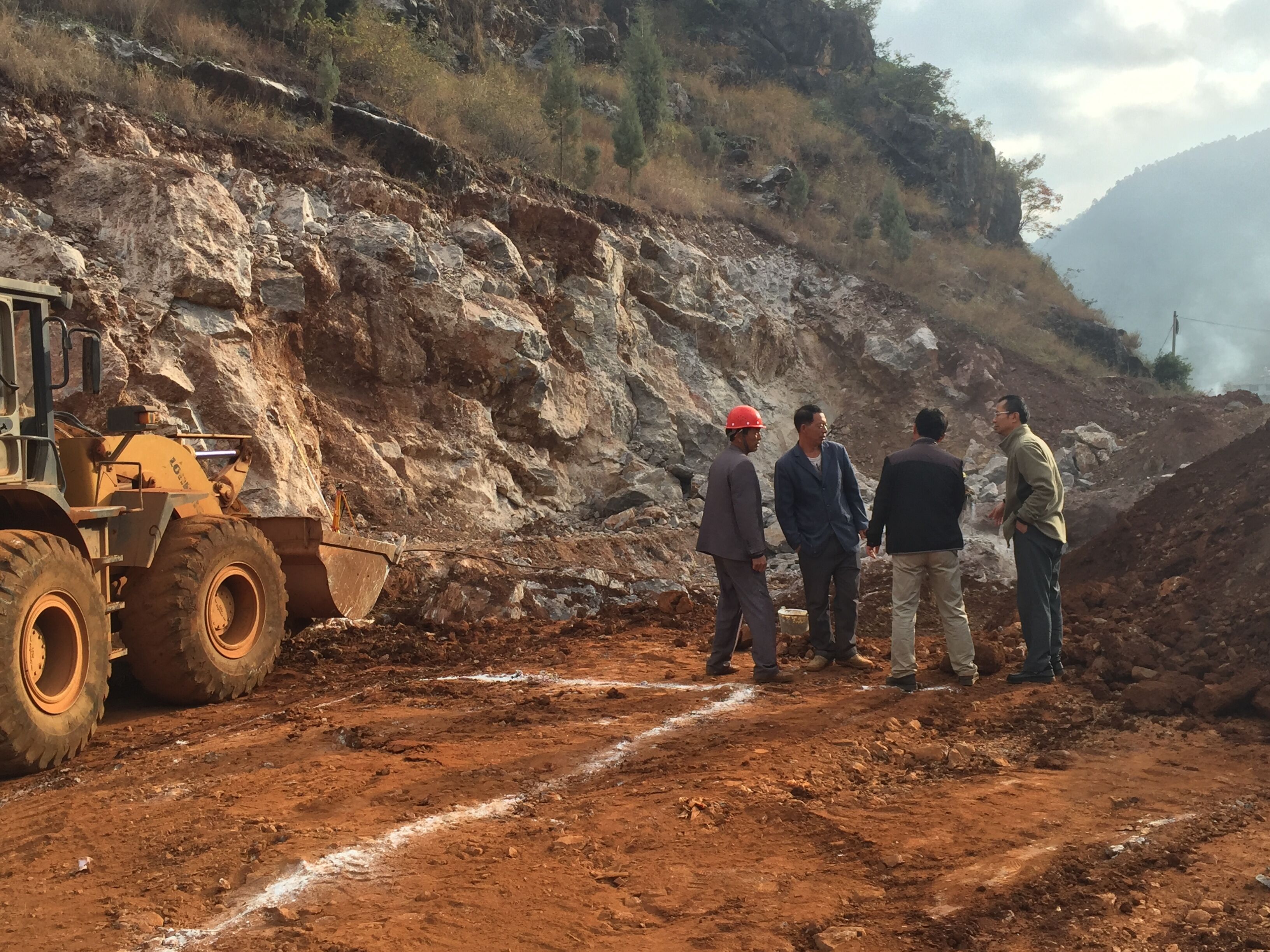

1114日,曲靖市发改委宣威工作组一行8人再次来到宣威市易地扶贫搬迁工作现场展开督导。工作组实地检查了宣威市2016年补齐的20个项目,检查了312016年保留项目。经过宣威各级各部门的不懈努力,本周的易地扶贫搬迁工作呈现出崭新的面貌。



认识“新”

省易地扶贫搬迁督导组在10月份对宣威市开展督导后,对宣威市易地扶贫搬迁工作提出了十个方面的整改要求。宣威市各级均开展了整改工作,但是由于对政策的解读不同,基层对怎么整改思路不清,特别是村一级是具体实施单位,在人手、资金、设施设备等都不足的情况下,对整改工作有抵触情绪,2016年保留项目工作整改了,但整改不到位,2016年补项目工作滞后,进展迟缓。





针对这些问题,宣威市委市政府召集了易地扶贫搬迁各项目村书记、主任1000余人集中培训工作业务。同时,曲靖市发改委连续两天召开易地扶贫搬迁专题工作会议,制定工作方案,及时对宣威市开展易地扶贫搬迁督导工作。

督导中,我们从帮助基层理清思路着手,一方面宣传政策、化解矛盾,把村民和村干部的心联到一起;另一方面把市委、市政府的要求带到基层,按时间节点做好督促工作。

“把好事办好,让民生惠民”,做好易地扶贫搬迁工作,我们目标一致。于是,大家的心往一处想,力往一处使,工作进度有了极大推进。在做好易地搬迁工作的同时,督导组还力所能及的帮助基层协调解决其它问题,为他们扫除后顾之忧,让基层同志们的工作更加有动力。



方法“新”

易地搬迁是一项综全性工作,具体实施在乡镇街道,业务涉及多个部门。督导过程中发现,有的搬迁项目出现手续不健全等问题,乡镇只能逐级向上反映,办理速度较慢,乡镇的压力很大。宣威市委政府及时召集各级各部门明确责任,明确工作时限,对20个补齐项目资金拔付和前期办理相关手续做了明确要求,领导亲自抓协调,督促工作进展。各部门工作时效性进一步加强,有的工作特事特办,效率不断提高,乡镇的被动局面被打破。





1114日起,易地扶贫搬迁工作实现了对2016年补齐项目的“一日一报”和“一周一报”,项目建设点每天将工程进展情况报到乡镇、宣威指挥部和督导组。针对督导整改过程中发现的问题和意见建议,市发改委组织人员结合实际,研究督导方法和整改要求。把基层要怎么整改,改什么,怎么改,理出清单,进一步简化了整改要求,完善了上层设计。

我们在督导过程中,把督导清单,整改事项表与基层干部交流,理清了整改思路。有个乡镇的领导感慨地说:我们不是怕苦,是怕不知道怎么苦,现在就明白多了。省发改委还专门派人到宣威现场指导,对246名动态调整人员有误之处进行了补齐。



面貌“新”

思想认识的转变和工作方法的进一步完善,为宣威市易地扶贫搬迁工作注入了新的活力。新变化从数字中可以看出:

11月初:2016年补齐的20个项目,仅有1个点在扎地梁钢筋,7个点在平整土地,其余的只完成选址,有个别甚至没有最后敲定选址,全部项目都没有开工。

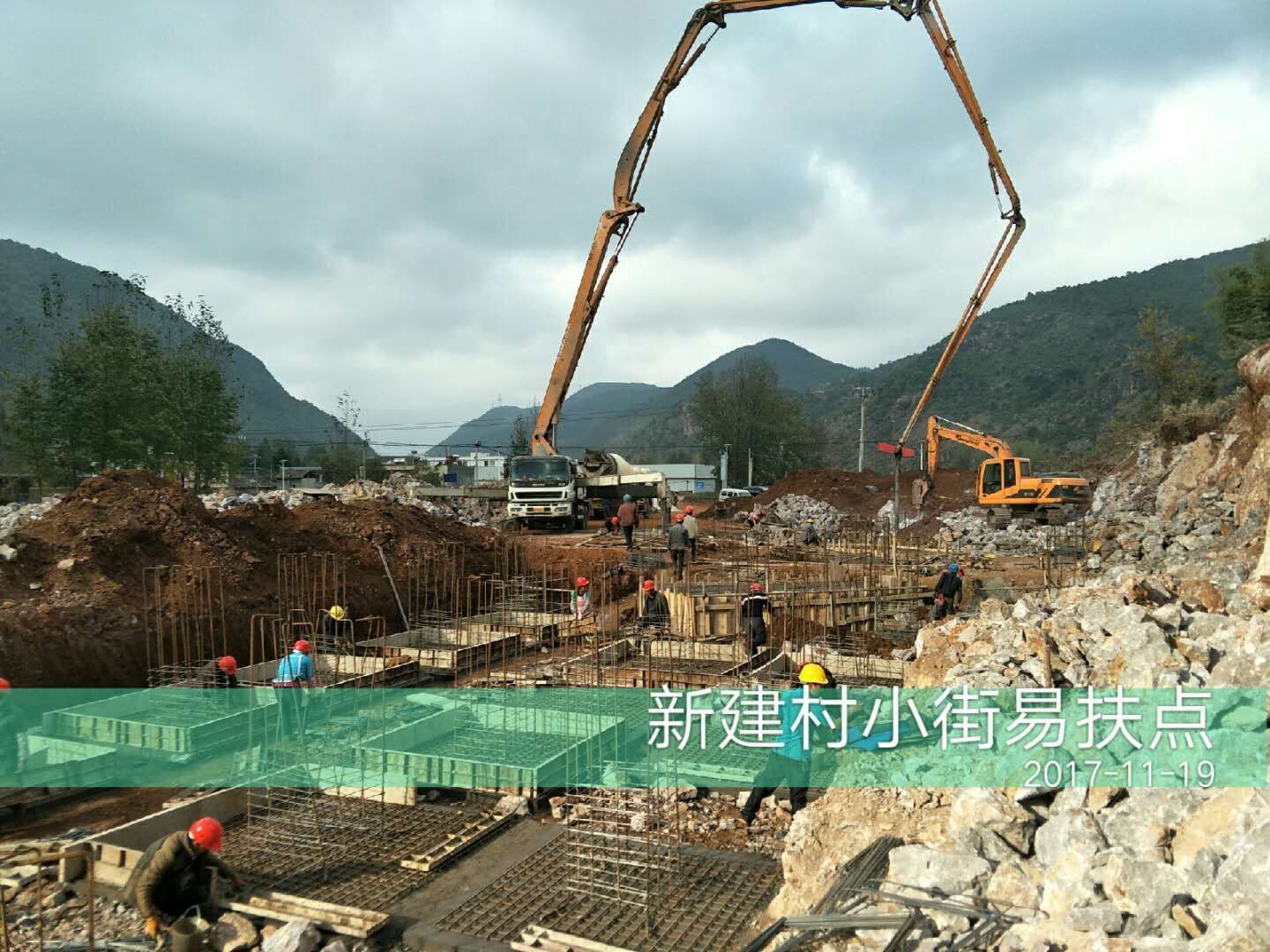

截止1119日:9个点实质性开工(其中一个点已砌半墙),10个点已做好了地平,正在开挖基础,做好了实质性开工的准备,1个点开始场地平整。20个建设项目点快速推进。2016年保留的项目整改工作进展也较大,搬迁入住和拆旧率不断提高,大部分安置房竣工,正在完善基础设施,倘塘20个点安置房和基础设施全部竣工。村档案、户档案正在整改完善。2018年工作也在紧锣密鼓的筹备中。(周以芳)
