【发改扶贫路系列报道之十五】会泽县易地扶贫搬迁项目推动有力成效显著
来源:市发改委发布日期:2017年11月17日

发改扶贫路系列报道之十五:

会泽县易地扶贫搬迁项目

推动有力成效显著



经过半个月苦战,截止1114日下午17:00,会泽全县补齐2016年易地扶贫搬迁51个安置点进程推动顺利,成效可喜。

看得到的进度

一是精准对象阶段:完成识别程序51件,占计划的100%;签订三个协议31件,占计划的60.8

二是前期准备阶段:完成选址意见书及规划方案编制31件,占计划的60.8%;民居设计48件,占计划的94.1%;地质灾害危险性评估及用地预审文件23件,占计划的45.1%;环境影响评价报告15件,占计划的29.4%;未占用林地48件,完成林业用地审批2件,占审批计划的66.7%;实施方案已批复3件,占审批计划的5.9%

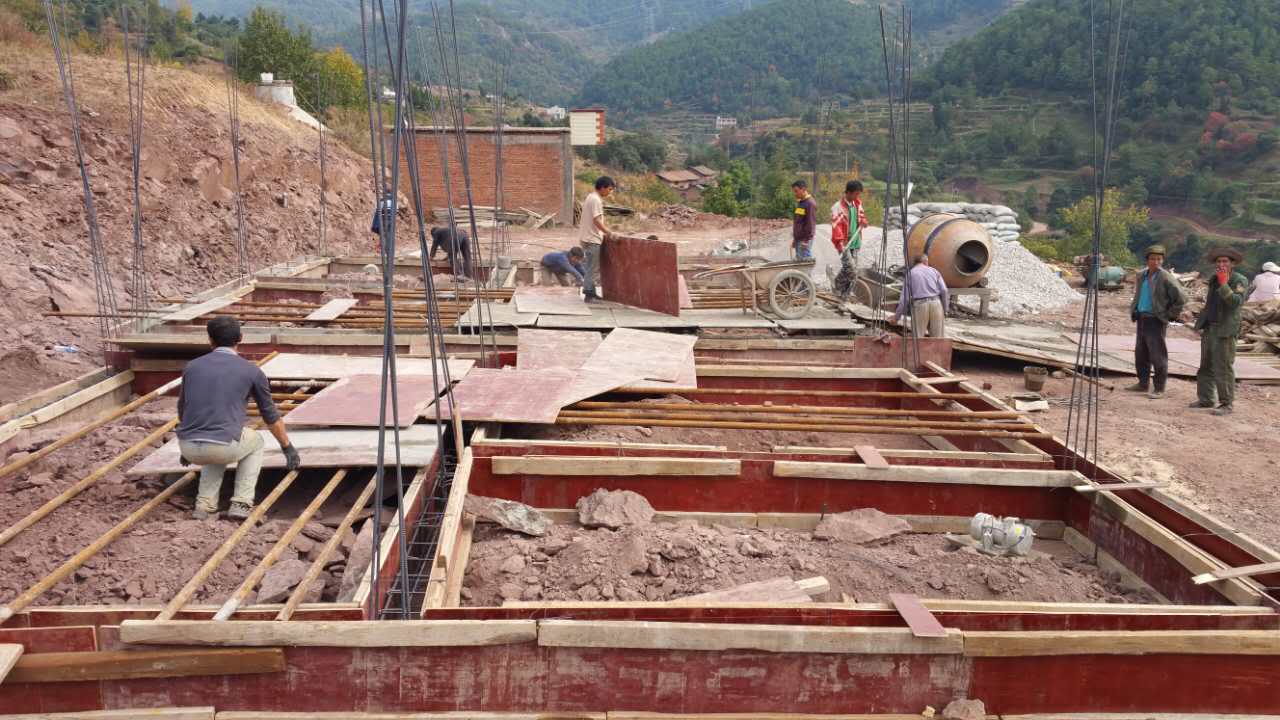

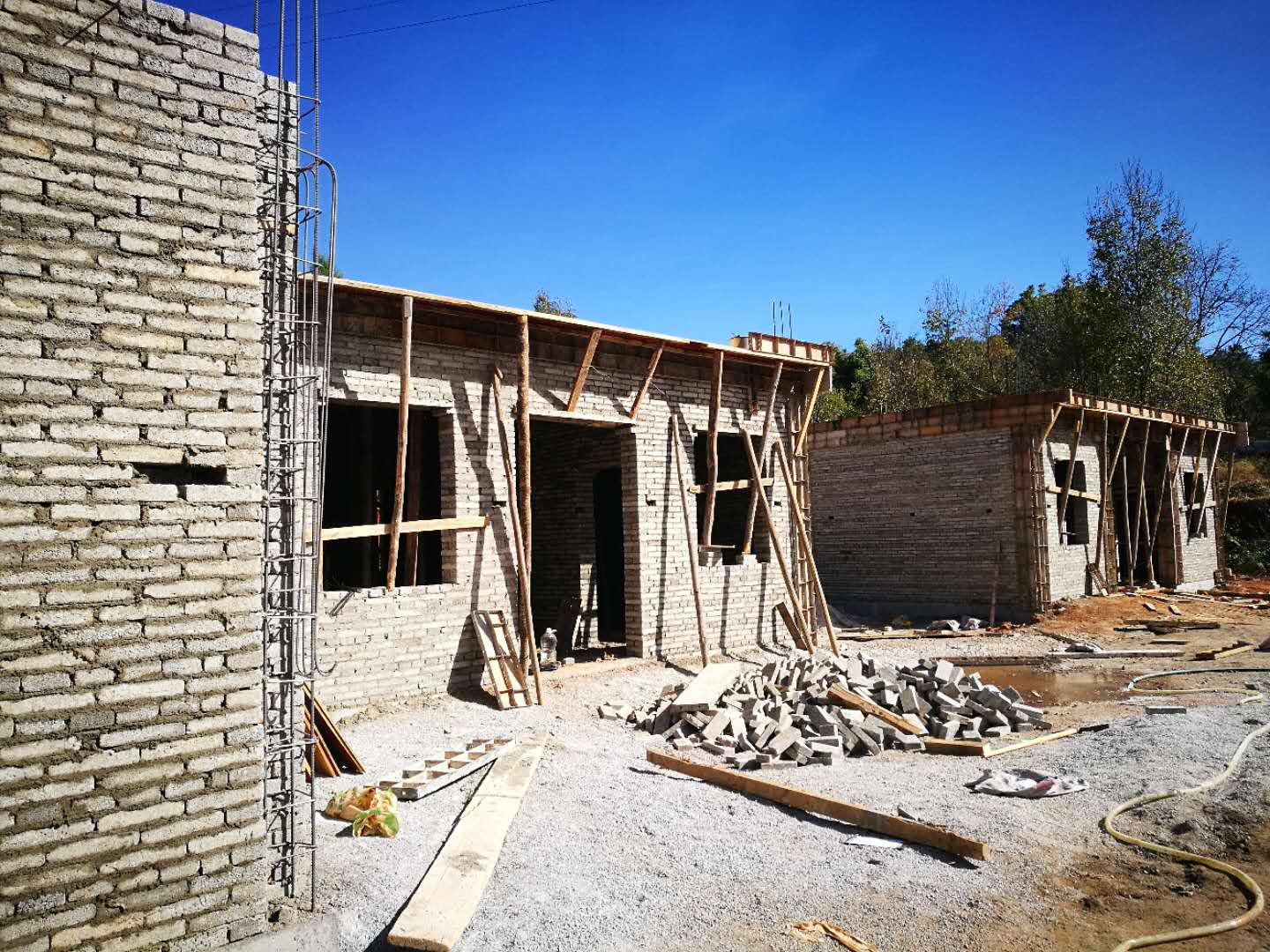

三是施工进度准备:完成施工图审查11件,占计划的21.6%;已办理土地使用证4件,占计划的7.8%。四是工程进度,完成场地平整47件,占计划的92.2%;地基开挖34件,占计划的66.7%;地圈梁浇筑9件,占计划的17.6%





牢牢卡住时间点

市委办公室、市人民政府办公室以《关于进一步推进全市易地扶贫搬迁工作的紧急通知》,明确提出易地扶贫搬迁项目推进时间节点。

201710月底:2016年整改保留项目须于竣工;

20171231日前:必须完成竣工验收并搬迁入住,同时完成档案资料立卷归档工作;

20171120日前:2016年补齐项目必须完成房屋地圈梁钢浇筑工作,实现实质性开工;

2018131日前:竣工;

2018215日前:搬迁入住。

另外规定,2018年项目按照县城安置率不低于75%、城镇安置率不高于25%的要求,20171130日前完成县城和乡镇安置点的选址;20181230日前完成项目前期工作(招投标结束),131日前开工建设,6月底竣工,10月底入住。





多级联动并肩作战

113日会泽县易地扶贫搬迁工作推进会议后,市派出易地扶贫搬迁工作组,分三个小组,与会泽县相关部门人员一道,南、北、中线22个乡镇89个点全覆盖促进度,服务为主,督促并行。会泽县直各部门积极行动,主动作为,开辟易地扶贫搬迁审批绿色通道,联合踏勘,缩短审批时限,提高审批效率。会泽县包保组驻村到点,帮助协调和解决易地扶贫搬迁项目推进中存在的困难和问题。乡(镇、街道)积极行动,专人负责、专人驻点,5+2,白加黑,促开工,推进度。村组相关人员和驻村工作队驻点督战,把家安在项目点,与星月同伴,风雨同行。施工队科学组织,多个工作面共同推进,最大限度加快项目进度,确保按照时间节点完成工作任务。

用实际行动践行扶贫承诺

这是一件全民关注的大事,苦战一百天,用实实在在地成绩深刻领会习近平总书记关于扶贫开发的新论述、新思想、新要求,用切切实实地行动贯彻落实十九大精神。易地扶贫搬迁,会泽在行动!只为建档立卡贫困人口“搬得出、稳得住、能致富”!(作者:栾丽芬 编辑:冯蕊)
